本网讯(通讯员 杨跃杰 刘泰波)11月8日至9日,国网泉州供电公司带电作业中心与国网漳浦县供电公司协同配合,首次在漳浦地区采用中压发电车综合不停电作业方式进行电网改造。
此次紧张的2天改造任务是对10千伏金棚线23号杆至10千伏金棚线院边支线12号杆线路、10千伏金棚线55号杆至115号杆线路和10千伏霞南线54号杆至61号杆线路进行绝缘化改造,这是该公司今年迎峰度冬、应对春节返乡用电高峰的重要项目,项目完成后将有效提升线路运维水平。

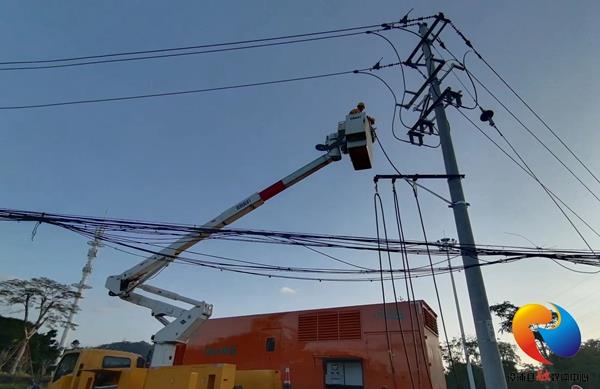

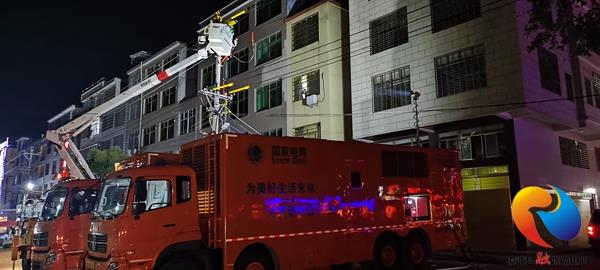

为最大限度保障民生用电,国网泉州供电公司带电作业中心提前一天采用中压发电车接入的方式对停电线路后段负荷进行供电。由于作业地点位于村落之中,对中压车接入点要求较高,需综合考虑电缆路径、中压车部署空间、线路负荷平衡等问题。为消除因网架结构对中压发电车使用效果的制约,作业方案经过市、县两级专业人员多次优化,最终选择了最合适的中压车接入点,保障线路改造顺利进行。
“10千伏中压发电车的接入,可以在保证作业内容不变的情况下,直接减少250时户数,增供电量8.34万千伏安,最大程度保障周边村民生产生活用电,护航乡村振兴发展。”国网漳浦县供电公司带电作业班有关负责人说。
下阶段,国网漳浦县供电公司还将在电力迁改、电网检修、应急保供电等工作中逐步推广综合不停电作业法和柔性电缆旁路带电作业法等复杂带电作业方式,有效减少用户平均停电时长,为客户提供可靠供电和优质服务,切实保障广大人民群众正常生产生活用电。
